Горизонтальне буріння – один з методів влаштування підземних комунікацій. Безтраншейна технологія дозволяє прокладати труби зовнішнім діаметром до 1200 мм. Протяжність траси може складати декілька кілометрів.
Метод ГНБ використовують для пристрою:
- Кабельних ліній.
- Теплових мереж.
- Систем каналізації, водопостачання, водовідведення.
- Підземних нафтогазопроводів.
Такий спосіб дозволяє обійтися без розкопки траншей. Укладання труб способом горизонтального буріння робиться в 10-20 разів швидше. Пристрій комунікацій методом ГНБ разом з https://burinvest.com.ua/ можна виконувати на обмеженому просторі при щільній забудові. Технологія будівництва дозволяє прокладати інженерні мережі:
- Під водоймами.
- В особливо охоронюваних зонах, під лісовими масивами.
- Під залізничними і автомагістралями.
- Під спорудами і комунікаціями.
Роботи по горизонтально направленого буріння ведуться в будь-який сезон. Метод безтраншейного прокладання придатний для мерзлого грунту, глини та суглинку, грунту з включеннями скельної породи, піску.

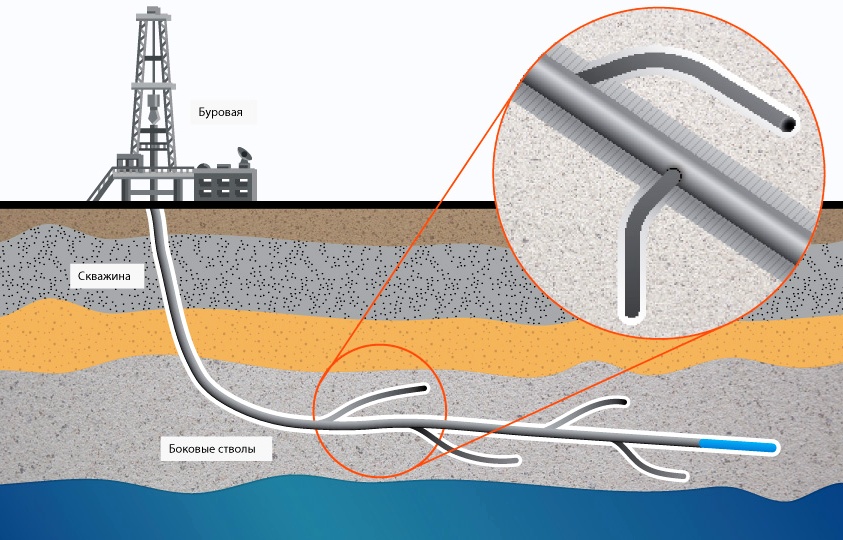

Технологія ГНБ
Перед початком робіт проводять обстеження ділянки, вивчають склад і властивості грунту, виконують план місцевості, де відображуються існуючі комунікації, об’єкти і особливості рельєфу.
На підставі аналізу отриманих даних виконують проект ГНБ. Документація містить профіль свердловини, пояснювальну записку із зазначенням технічних, конструкційних рішень, заходів щодо забезпечення безпеки навколишнього середовища.
Далі готують будівельний майданчик: доставляють матеріали та обладнання, розгортають бурильні машини. Підготовчі роботи також включають пошук старих і неврахованих комунікацій та інших перешкод.
Після перевірки фіксації бурової установки і загальної готовності обладнання приступають до буріння пілотної свердловини. Бурову головку з’єднують з гнучкою штангою і вводять її в грунт на розрахунковій глибині. У міру просування голівки нагвинчують нові штанги.
Буріння пілотної свердловини – керований процес. Оператор відстежує її положення за допомогою локаційної системи і коригує відхилення від профілю. Під час буріння в свердловину подається розчин бетоніта, що знижує тертя і зміцнює стінки свердловини. Буріння продовжують до виходу головки на поверхню на іншому кінці ділянки. Далі знімають головку, закріплюють на її місці розширювач і простягають бурову колону в зворотному напрямку. При необхідності операцію розгортки свердловини повторюють кілька разів.
Паралельно з пристроєм свердловини з’єднують труби і встановлюють їх на монтажні ролики. На кінець труби одягають оголовок, з’єднаний з бурової колоною через вертлюг і простягають трубопровід під землею.
Завершує роботи контроль якості і прибирання будівельного майданчика. Ціна прокладки безтраншейної комунікацій залежить від властивостей грунту, довжини трубопроводу, діаметра труби, інших умов.
